管棚施工工程案例
南昌市洛陽路隧道管棚施工工程
2018-09-15 來源:管棚施工
工程名稱:南昌市洛陽路隧道管棚施工工程
總包方:中鐵二十四局集團有限公司
施工日期:2009年3月——2009年10月
二、管棚施工概況

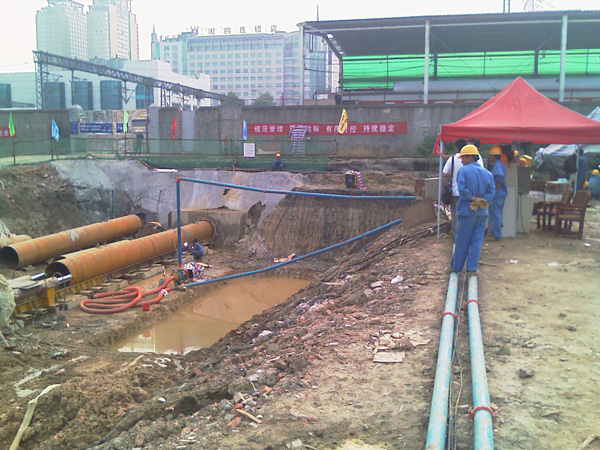

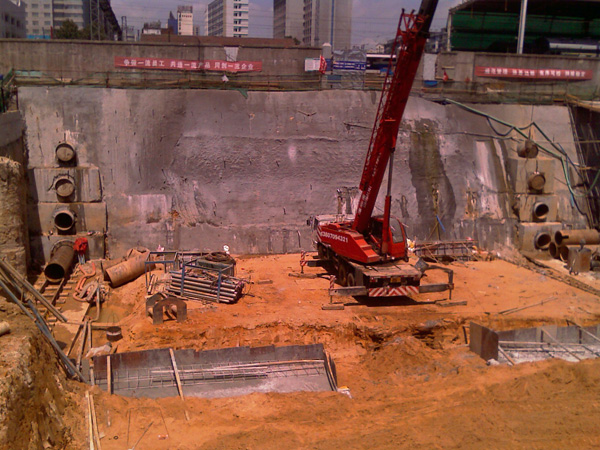

頂部管棚管徑:Φ299×10mm;單根長度:30m;共79根
兩側管棚管徑:Φ970×14mm單根長度:120m;共8根
地質情況:黏土。
風險源:管棚下穿南昌火車站9股鐵路線。

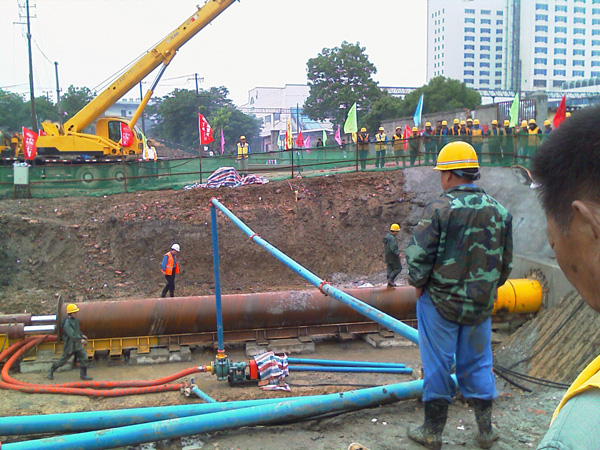

使用工藝:“有線儀器導向,跟管鉆進法”;“微型盾構法”。

三、質量保障措施
管棚施工技術質量保障措施的總體要求是:建立嚴密的質量管理體系,現場各工序均有專人負責,嚴格實施崗位責任制,力求做到分工明確,責任到人,上下工序銜接緊湊,配合默契。具體措施為:
1、上崗人員必須經過崗前培訓,特殊工種必須持證上崗。
2、開工前,認真做好技術交底,做到人人明白技術質量要求,個個清楚質量責任。
3、施工人員嚴格執行北京市地鐵施工的有關規定。
4、嚴格按照大管棚打設施工的總體要求和甲方技術交底的具體要求進行每一工序施工。
5、施工期間必須有管理人員盯崗。積極爭取甲方與監理的質量監督,并主動配合甲方質量檢測和簽證。
6、認真執行施工組織設計及施工技術措施中規定的質量標準。
7、生產主管,技術人員,機手在施工中注意觀察地質變化,掌握質量控制規律,隨工程進展適時調整技術參數。
8、嚴把材料質量關,對管棚施工所使用的材料、零件均須由專人檢測驗收。
9、及時召開質量分析會(huì ),就目前的質量問題及工作重點進行研討。
10、建立可行、有效的質量獎懲制度,連續質量?jì)?yōu)良者獎,人為出質量責任事故者懲。

四、應急處理預案
1、管棚施工施工前,結合本工程特點,制定安全生產措施,對全體人員進行安全生產教育,簽定安全生產責任狀。
2、管棚施工施工前,進一步請甲方提供地下障礙物(市政管線、軍用通信、人防工程等)分布情況、埋深等資料和圖紙,以便做出相應的防范措施。
3、遇不可鉆異(硬)物處理方案:
(1)鉆進中確認遇異物應立即停止鉆進,不準抱著鉆鉆看的態度蠻鉆,及時向有關方匯報。
(2)確定異物空間位置,協同甲方調查異物類型與來源,探尋可繼續鉆進的鉆進工藝變更方案。
(3)確認無法鉆進后,提請修正設計,例如加強小導管注漿等補救措施。
(4)為保證管棚打設質量,嚴格崗位責任制和逐級匯報制度,科學施工,杜絕蠻干。
4、建立順暢的通訊系統,遇有意外做到匯報及時,處理及時。
5、建立獎懲制度,對責任心強,能及時發現可能發生意外的征兆、隱患,并積極防患于未然者獎;對有效、得當地進行處理意外事故及處理事故提供有效方案者獎;在處理緊急情況時,對擅離職守,消極怠工或起不利作用者罰。

五、地面沉降控制措施
甲方隨時通報沉降監測報告給乙方,一但出現沉降,管棚施工過程要及時調整注漿量和注漿壓力。
